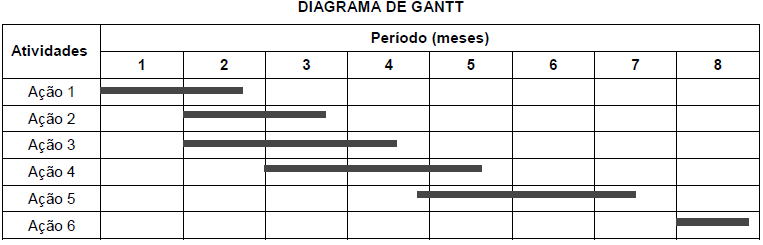

O Diagrama de GANTT é construído para planejar e controlar as atividades executadas ou a serem executadas em escala de tempo. A seguir, um exemplo do diagrama de GANTT:
Considere as afirmativas a seguir:
I) Um dos maiores limitadores do Diagrama de GANTT é a representação da interdependência entre as atividades.
II) Entre as suas vantagens, atribui-se a visualização dos conflitos entre as ações ou atividades.
III) No exemplo acima descrito, podemos afirmar que a ação 5 inicia-se posteriormente ao termino da Ação 2.
IV) Ainda, podemos afirmar, categoricamente, que havendo um atraso de um mês na Ação 4, o projeto também será atrasado em um mês.
Marque a opção CORRETA.
